近日,河南发改委印发《河南省配电网高质量发展实施方案(2024—2027年)》,提出新型储能持续加快发展。综合考虑成本、建设进度、市场机制、商业模式等因素,预计2025年新型储能装机达到600万千瓦,至2027年再增400万千瓦,达到1000万千瓦,年均增速91.0%。
分布式智能电网实现常态化发展。依托源网荷储一体化项目加快推进分布式智能电网建设,坚持示范带动,尽快落地一批可推广、可检验的应用场景,预计2027年建成1000个分布式智能电网。预计2025年110千伏及以下储能装机达到480万千瓦、2026年630万千瓦、2027年780万千瓦。
《方案》明确,至2027年,配电网“ 四个一批”重点项目总投资达到318亿元,配电网主要指标处于中部地区领先水平。现有配电网重过载问题、供电薄弱问题、单电源供电问题基本消除;承载力和灵活性显著提升,因变电容量不足导致的限制接网问题基本解决;配电网综合抗灾能力大幅提升;分布式智能电网建设常态化发展,建成1000个源网荷储一体化示范项目。

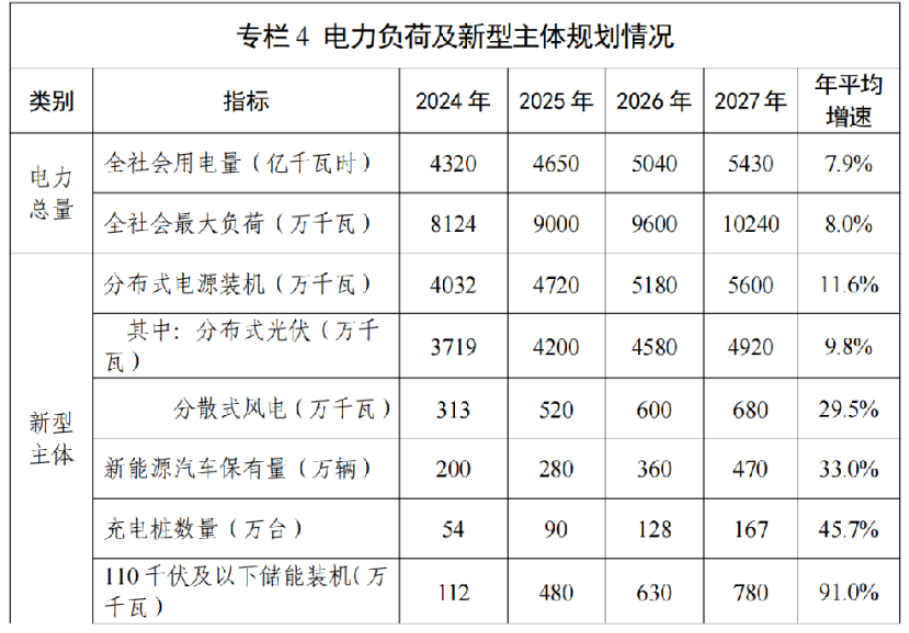

对新型主体发展情况进行规划:预计2027年分布式新能源达到5600万千瓦,年均增速11.6%。分年度看,2024-2027年分布式光伏装机分别达到3719万千瓦、4200万千瓦、4580万千瓦、4920万千瓦,年均增速9.8%;分散式风电分别达到313万千瓦、520万千瓦、600万千瓦、680万千瓦,年均增速29.5%。
新能源汽车及充电设施规模快速增长。新能源汽车市场渗透率不断提升,预计2025-2027年,河南省新能源汽车保有量将分别达到280、360、470万辆,年均增速33%;预计2025年、2027年车桩比分别为3.0:1、2.8:1,充电桩分别达到90万个、167万个,年均增速45.7%。考虑充电同时率后,预计2025年、2027年分别推高午晚高峰负荷260万千瓦、570万千瓦。
